新南威尔士州Riverina地区的太阳能+储能项目正在寻求批准

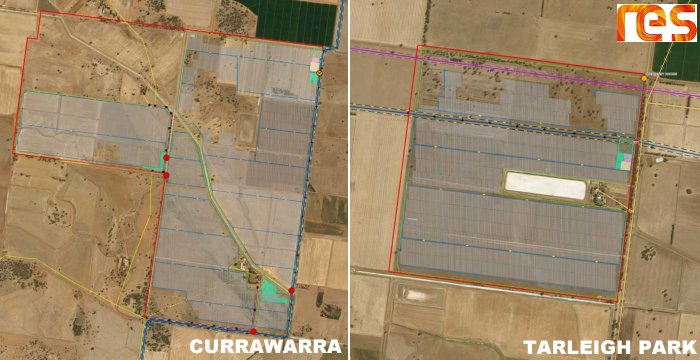

RES太阳能和电池存储项目

有关新南威尔士州爱德华河议会地区两个拟议的大型太阳能+电池存储设施的建议书目前正在审查中。

这两个都是RES集团的项目,将建在距离Deniliquin不远的地方。

Currawarra太阳能农场

该项目位于德尼利昆东北约25公里处,Currawarra太阳能农场装机容量约为195MW。667000年~1太阳能电池板将安装在固定或单轴跟踪系统上,产生的电力相当于满足新南威尔士州77,900户家庭的需求。

该电站的储能设施将在建设期间整合,或在电站完全调试后的5年内整合。RES该公司正在考虑开发一个额定容量约为88MW/44MWh的锂离子电池系统。

如果在预期的时间线内获得适当的批准,该设施的建设将在2018年春季至2020年秋季之间开始,大约需要18个月的时间。该项目的估计资本成本为2.5亿美元。

塔利公园太阳能农场

被提议的塔利公园太阳能农场基地位于Deniliquin东南23公里处。太阳能总发电量高达90兆瓦,而Currawarra的总发电量为29万兆瓦2太阳能电池板将固定安装或单轴跟踪。

Tarleigh Park的储能设施也将采用锂离子电池,额定容量约为32兆瓦/16兆瓦时。

太阳能发电厂的建设时间为12个月从2018年春季到2019年冬季。

在这两种情况下,电池存储将被安置在专门的容器中。

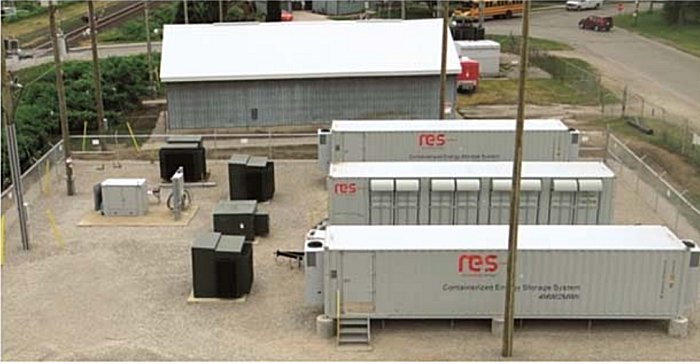

RES电池储存容器

RES说,在这两个设施预期的30年寿命结束时,在与各自的土地所有者协商后,将恢复项目区域内的农场基础设施、土壤状况和植被,并符合土地使用要求。

社会福利

该公司表示,在这两个项目的建设过程中,除了产生清洁电力和避免排放外,还将创造数百个直接就业岗位,以及该地区企业的间接供应链工作和流动活动。

两种情况下都将设立社区基金——塔利公园社区基金(每年2万美元)和Currawarra社区基金(每年5万美元),这两种基金水平都与CPI挂钩。

英国RES集团总部位于英国,拥有12吉瓦的项目组合,包括风能、太阳能和电池存储项目。该公司还在全球范围内管理着超过200万千瓦的可再生能源项目,自2004年以来已在澳大利亚开展业务。

由于这两个太阳能+储能项目都被列为州重大发展项目,它们需要获得新南威尔士州规划和环境部的批准(但爱德华河议会已经批准了)有它的发言权).能源部最近批准的一个大型太阳能项目是100兆瓦Hay Sun农场

在相关新闻中,大约有915个小规模2018世界杯狗万滚球app (<100kW)已安装在Deniliquin的邮政编码(2710 -)人口据澳大利亚清洁能源监管机构的数据显示,截至去年11月底,该数字为10123)。这些系统的总发电能力略高于4.6兆瓦。

脚注

  1. 或654,200 -取决于您阅读的RES文档
  2. 或243,200个模块-如上所述
关于Michael Bloch

2008年,迈克尔在购买零件拼凑出一个小型离网光伏系统后,发现了太阳能的缺陷。从那以后,他一直在报道澳大利亚和国际太阳能新闻。

说出你的想法

请用以下4条规则保持SolarQuotes博客的建设性和有用性:

1.实名者优先-你应该很高兴把你的名字写在你的评论上。
2.放下武器。
3.假设积极的意图。
4.如果你是在太阳能行业,试着了解真相,而不是销售。
5.请不要离题。

获取solarquotes每周通讯
