MPower公司的Mannum太阳能农场计划现已完成,Terregra可再生能源公司已获准在默里桥地区开展多个太阳能项目。

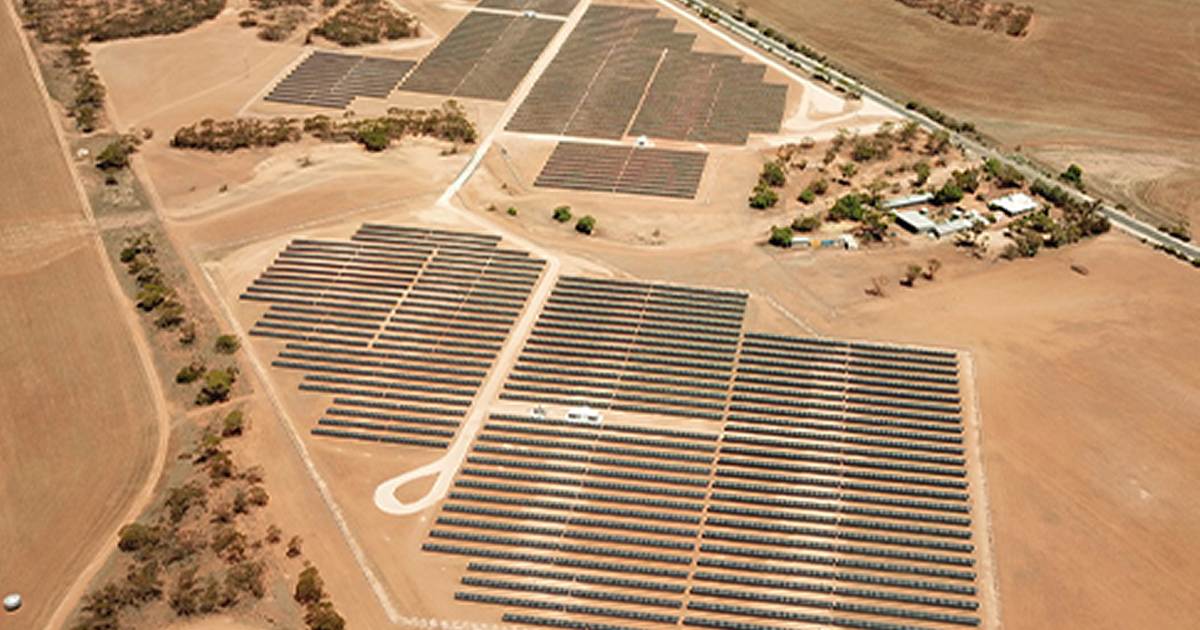

MPower宣布周二,该公司完成了6.8兆瓦(DC) Mannum太阳能农场项目的建设和调试,该项目由安装在单轴跟踪器上的约17000块太阳能电池板组成。该项目归某公司的子公司所有加拿大太阳能.
MPower公司表示,他们特别瞄准小型太阳能发电厂,部分原因是它们与电网的连接相对容易。
Mannum是该公司即将建成的第三个同等规模的太阳能发电厂,另外两个在南澳大利亚州正在建设中。MPower公司没有在报告中提及地点相关公告上个月,但是这些项目正在被开发Astronergy澳大利亚太阳能有限公司经过一番挖掘,这些设施似乎位于约克半岛的卡迪纳附近和该州中北部的邦加马。
MPower首席执行官Nathan Wise表示:“MPower在成功交付5MW太阳能发电厂方面已发展出令人羡慕的能力,并继续加强其在不断增长的可再生能源领域的订单。”
特雷格拉的三重头拳
现在我们来看看默里桥以及上周默里桥乡村城的评估小组批准在有条件的情况下,三个Terregra可再生能源项目。
第一个项目是一个4.95兆瓦的项目,位于Mypolonga Mannum Road 955号,总共约15,000块太阳能电池板将覆盖约14公顷的面积。第二个是一个类似规模的项目,位于美利桥北曼纳姆路2416号,也将包括电池存储(容量未说明)。另一个项目是Mannum路955号,Mypolonga,在PV方面也是一个类似的容量,也将以电池存储为特色。
根据美利谷标准在美国,这些拟议的项目几乎没有遭到社区的反对。
小型太阳能项目避开“电网混乱”
《再生经济》的索菲·沃拉斯最近报道说,全国越来越多的开发商正在追求小型公用事业规模的太阳能项目,以避免澳大利亚目前的问题。电网连接和拥塞危机”。
清洁能源委员会说澳大利亚的输电网络没有跟上向21世纪能源系统过渡的步伐,这突显了维多利亚州的情况,那里现有的太阳能设施的输出受到限制,而新的可再生能源项目正面临接入电网的困难。
CEC首席执行官凯恩·桑顿表示:“去年,我们看到大规模可再生能源投资大幅下降了50%,我们知道,输电投资的缺乏是阻碍新发电项目部署的最大单一因素。”
本月早些时候,维多利亚州安德鲁斯政府说它正在采取行动,对该州的能源传输网络进行紧急升级,并将“推翻复杂而过时的国家监管制度”。
另外还有项目EnergyConnect这将是一条地面传输线,从新南威尔士州中北部的Robertstown经Buronga到新南威尔士州的Wagga Wagga,并包括连接维多利亚州西北部Red Cliffs的额外线路。
