爱丽丝泉提出的VPP进度

爱丽丝泉VPP

一项拟议的虚拟电厂项目旨在为爱丽丝泉市议会提供更多的太阳能电力,又采取了重要的一步。

本月早些时候,北领地委员会的公用事业委员会开始了与RPS1101 PTY Ltd申请的咨询期,以供发电许可。该公司正在寻求建造,拥有和运营VPP(虚拟发电厂)由总计2 MW的太阳能容量和684 kWh的电池存储系统组成。

VPP将纳入爱丽丝泉镇议会拥有和经营的各种场所。产生的电力将根据一项电力购买协议(PPA)出售给理事会,并将任何盈余出售给其他零售商或发电机。

根据许可申请,该项目涉及在十六座理事会建筑物的屋顶上安装太阳能系统,包括水上和休闲中心,区域废物管理设施,2家理事会仓库和11个体育设施。水上和休闲中心似乎已经在其屋顶上有一堆太阳能电池板 - 除非我看到的不是太阳能电池板。

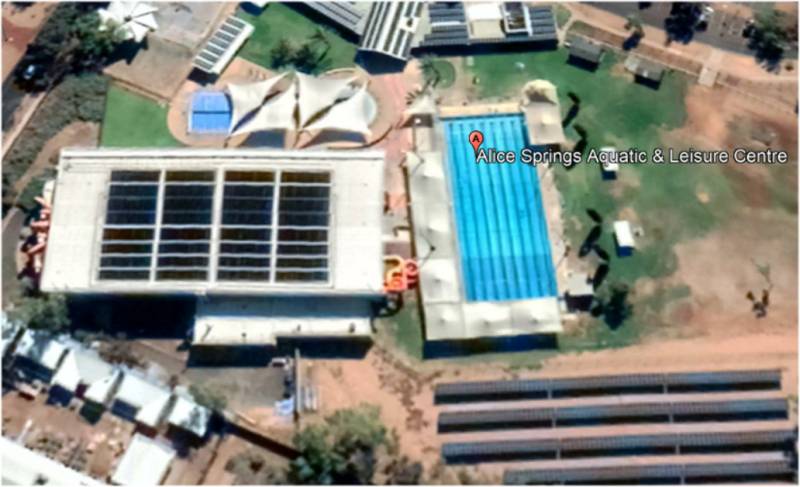

爱丽丝泉水水务和休闲中心

至于电池存储方面,除了容量将分布在几个系统中,几乎没有公开可用的信息。

如果RPS1101获得许可并实现财务关闭,则估计安装时间表从那时起20周。

提交期在2020年3月24日星期二下午5点(CST)结束 - 更多详细信息可以在这里找到

RPS1101 PTY Ltd是Rimfire Group的一部分,该公司有计划建造一个10mw的太阳能农场,几乎是Batchelor,在100公里处达尔文。但是,该项目似乎已出售或以其他方式转移到俄罗斯方块能源。Rimfire Group还经营Rimfire Energy,这是一家自2014年以来一直在北领地运营的电力业务。它还涉足太阳能设施,主要是商业和家庭系统。

像爱丽丝这样的太阳能小镇

2018年,Alice Springs镇议会在Alice Springs水上运动和休闲中心(175kW)安装了其首个地面太阳能电池阵列,使该委员会的总太阳能达到575kW。理事会在其2018年至2021年的气候行动计划中指出,到2021年的可再生能源为目的。

理事会还是促进其边界内住宅光伏吸收的先驱,而爱丽丝太阳能城市项目则逃脱了20082013。在计划期间,总共700系统安装在房屋和企业上。

爱丽丝泉(Alice Springs)最大的运营太阳能项目是Epuron的Uterne Solar Farm。第1阶段于2015年开始运营,其容量为1MW,随后在附近的土地上额外扩展了3.1MW的容量。

爱丽丝泉也是沙漠知识澳大利亚太阳能中心已经运作了十多年了;收集有关沙漠环境中太阳能电池板性能的信息。

关于迈克尔·布洛克

迈克尔(Michael)在购买组件后抓住了太阳能虫,在2008年将一个小型的离网PV系统拼凑在一起。此后,他一直在报道澳大利亚和国际太阳能新闻。

把你的想法说出来

请在这4个规则中保持Solarquotes博客的建设性且有用:

1.真正的名称是首选 - 您应该乐于将您的名字放在评论中。
2.放下武器。
3.承担积极意图。
4.如果您在太阳能行业中 - 尝试实现真相,而不是销售。
5.请留在话题上。

获取Solarquotes每周新闻通讯
