没有大量的塔斯马尼亚水电之间和平与亲善和Basslink企业有限公司,上周与两人冲突2015/16 Basslink停机。

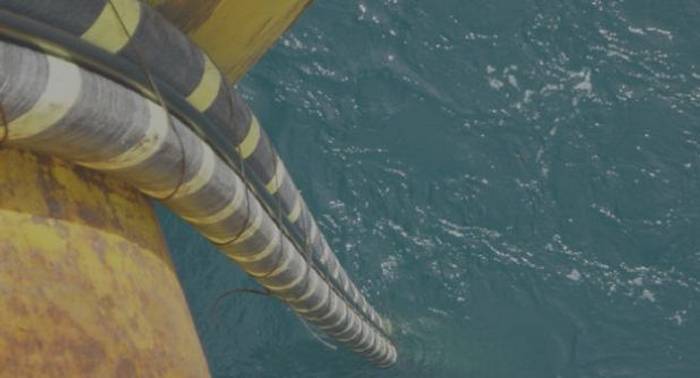

Basslink是一个400千伏直流电力内部连线,使电力塔斯马尼亚和国家电力市场之间的交易。2015年12月21日,内部连线失败,把塔斯马尼亚的能源安全面临风险。2016年6月13日,系统才恢复。
塔斯马尼亚水电委托调查此次事件,最近完成了。上周三,塔斯马尼亚水电声明两个“全球专家”DNV GL决定Basslink电缆故障的可能原因是由于2015年12月Basslink企业有限公司(BPL)超过设计极限。
“BPL相信它的电缆可以安全、可靠地运行在630 mw机组长时间没有过热的铜和绝缘,导致失败的可能性是不合理的,”说塔斯马尼亚水电首席执行官史蒂夫·戴维。“不幸的是,他们错了。”
Basslink被设计成操作的持续功率500兆瓦(进口/出口)或在630兆瓦(出口)有限的时间。
底保对塔斯马尼亚水电的声明反应强烈。上周五发布的声明失败的神秘尚未解决。
底保首席执行官马尔科姆·艾克尔斯说不实际执行测试直流电缆。
“他们使用基于某些假设的理论模型得出一系列结论。这些假设使专家的结论投机,而不是基于事实,”他说。
艾克尔斯先生说Basslink及其电缆系统制造商,西门子和普睿司曼,没有咨询在塔斯马尼亚水电的报告的起草;这使得“一边倒”。
先前调查Basslink说独立抵达“原因不明”的结论,和底保维护这一事件是一个不可抗力事件。底保表示,它将操作内部连线的持续功率500 MW作为临时措施,塔斯马尼亚水电和国家政府的欢迎。
本周早些时候证实,没有改变电缆的进口能力,因此不影响塔斯马尼亚的能源安全,”所述塔斯马尼亚的能源部长巴内特的家伙。
塔斯马尼亚水电表示,它计划释放DNV GL公共审查报告一旦机密和商业敏感被屏蔽。
Basslink事件引发了能源安全的主要政府审查在塔斯马尼亚州,其中部分介绍了潜在的第二个内部连线,在塔斯马尼亚岛也将发挥重要作用“电池的国家”抱负。这将看到越来越多的水能和风能发电出口到中国大陆和专业泵送水电存储设施发达在塔斯马尼亚岛。
能源安全调查小组还建议大规模太阳能发电塔斯马尼亚岛不应该被忽视。
关于第二个Basslink,澳大利亚可再生能源机构(领域)和TasNetworks宣布11月下旬计划合作开发一个更详细的可行性和商业案例评估第二联焰管。
花絮:290公里的海底电缆组件Basslink是第二世界上最长的类型。当时的建筑(2003 - 2005),这是最长的。
